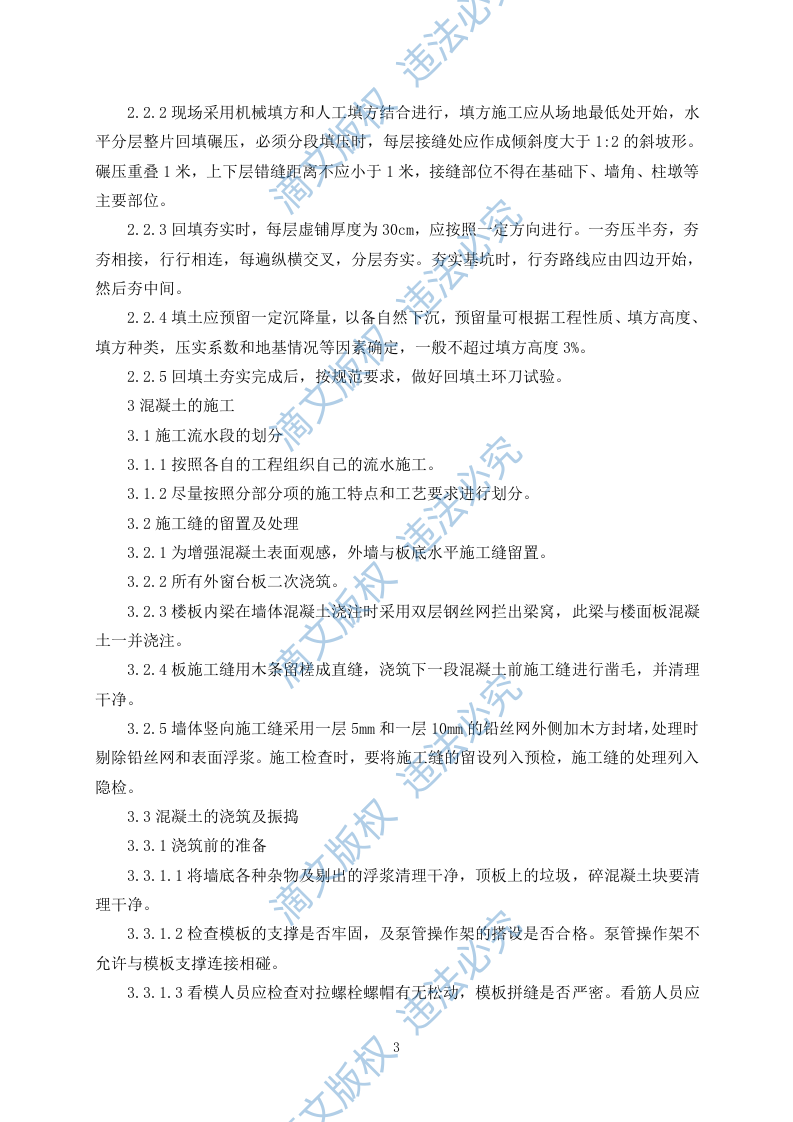

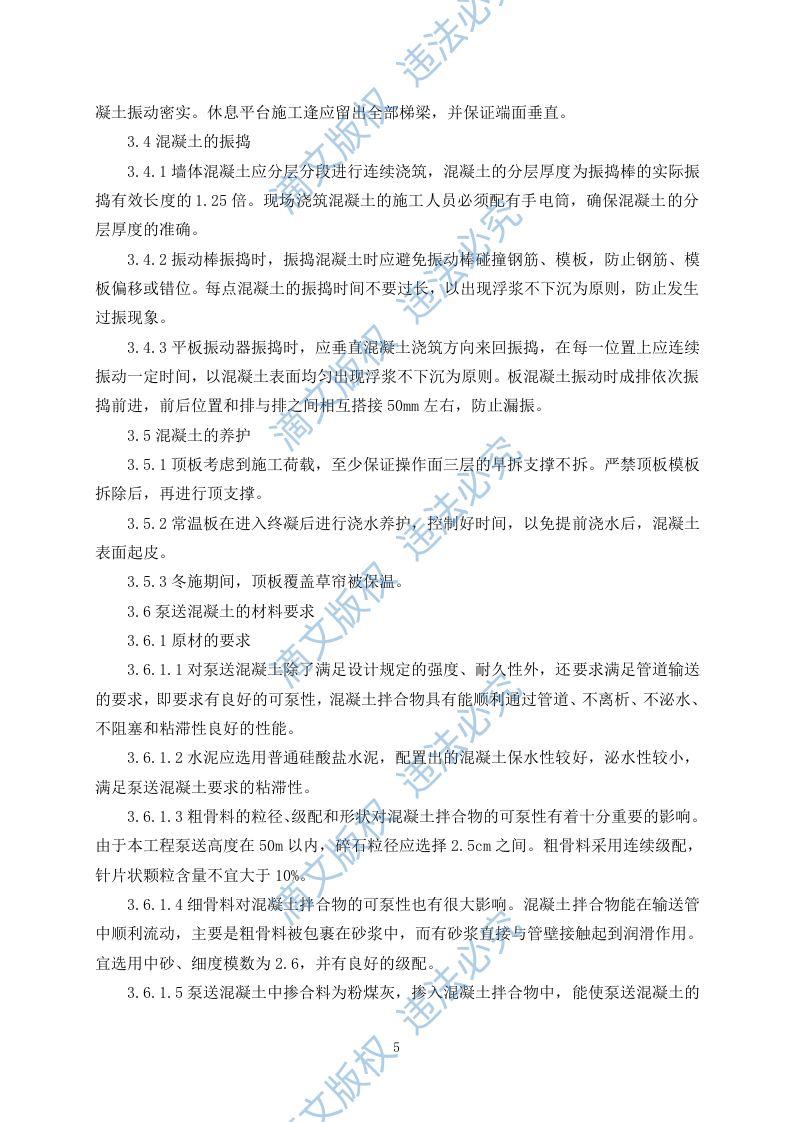

生态污水处理中心提标改造工程 施工 施工组织设计 目录 一、施工方案与技术措施 1 二、质量管理体系与保证措施及创优计划 82 三、施工安全管理体系与措施 137 四、环境保护管理体系与措施 191 五、施工总进度计划及保证措施 203 六、施工平面布置方案 235 七、新技术、新工艺的应用 243 八、资源配备计划 247 九、文明施工措施计划 263 十、施工场地治安保卫管理计划 287 十一、冬季和雨季施工方案 306 十二、成品保护和工程保修工作的管理措施和承诺 315 一、施工方案与技术措施 1测量放线 1.1施测原则 1.1.1平面控制应先从整体考虑 , 遵循先整体、后局部 , 高精度控制低精度的原则。 1.1.2布设平面控制网形首先根据设计总平面图 , 现场施工平面布置图。布设平面控制网。 1.1.3选点应选在通视条件良好、安全、易保护的地方。 1.1.4桩位必须用混凝土保护 , 需要时用钢管进行围护 , 并用红油漆做好测量标记。 1.1.5场区平面控制网的布设及复测:首先根据设计总平面图及现场施工平面布置图 , 依据布设原则在场区适当位置上选点、造标埋石。基准点形式为半永久式 , 作为场区首级控制。 1.1.6其次是待基准点基本稳定后 , 组织人员进行第一次测量。测量依据规划部门提供的规划红线。 1.1.7最后在基准点使用一周之前 , 进行复测。复测采用同样的仪器 , 复核线路大致相同 , 人员固定 , 即所谓的三固定原则下测量各基准点第二次成果 , 与第一次成果进行比较 , 在点位误差允许范围内取其平均值作为该基准点的最或然值 , 作为场区的首级控制。 1.1.8建筑物各单元的平面控制网:首级控制网布设完成后 , 应依据总图定位条件及相关基础轴线的平面尺寸关系 , 采用极坐标放线法 , 定出基础外轴线交点之坐标 , 建筑物平面控制网悬挂于首维控制网上 , 待所有点位放样完成后 , 迁到各轴线交点进行角度及距离校核。 1.1.9经校核无误后 , 根据平面尺寸关系 , 对其轴线进行加密。为了便于控制及施工 , 一般建筑物平面控制网都布设成向基坑内偏轴线 1m 的位置上。 1.1.10平面控制网的等级和精度要求:控制网的精度等级根据工程测量规范要求控制网的技术指标必须符合规定。 1.2定位放线 1.2.1放线时 , 要根据总平面图所给的放线点和建设单位所指定的红线点及水准点进行放线。 1.2.2轴线采用全站仪测设 , 标高传递利用水准仪测设。 1.2.3主轴线四大角应闭合 , 要打好各轴线间的控制桩和水平标高控制点 , 并作好固定性标记 , 特别是要开挖的部位
污水处理施工组织设计325
下载提示

任何单位或个人认为通过本站提供的信息和服务可能涉嫌侵犯他人合法权益,应该及时书面反馈,并提供身份证明、权属证明及详细侵权情况证明,本站在收到上述法律文件后,将会尽快移除被控侵权内容。

因本站服务引起的或与本站有关的任何争议,各方应友好协商解决;协商不成的,任何一方均可将有关争议提交至本站所属地仲裁委员会并按照其届时有效的仲裁规则仲裁;仲裁裁决是终局的,对各方均有约束力。
