亮化工程施工
项目
方案
投 标 文 件
(
方案模板
)
投标人:
XXXXX
(单位盖章)
2024
年
2
月
5
日
目录
第一章
各工程施工方案及质量保证措施
5
第一节
施工测量
5
一、总体测量工作程序
5
二、原测量控制网(点)的复测
5
三、控制系统的建立
5
四、水准测量
6
五、仪器的检测和控制网的复核
6
六、施工测量保证措施
7
七、测量仪器配备
7
第二节 施工程序和主要施工方法
8
一、电气总体程序要求
8
二、各工序流程及主要施工方法
8
第三节
质量保证措施
11
一、质量自检体系
11
二、质量检查验收制度
13
三、质量保证措施
17
第二章
安全文明施工及环境保护措施
20
第一节 安全生产目标及保证体系
20
一、安全生产目标
20
二、安全生产管理组织机械及人员组织
20
三、安全生产管理制度
21
四、实现安全生产目标的技术措施
24
五、施工现场安全施工控制办法及安全保证措施
25
六、对招标文件内关于本标段工程安全生产施工要求的承诺
27
第二节
文明环保施工的目标及保证体系
27
一、文明环保施工的目标
27
二、文明环保管理机构及人员组织
27
三、文明环保施工制度保证
29
四、文明施工及环境保护措施
31
五、对招标文件内关于文明施工、环境保护要求的承诺
33
六、文明施工实施细则
34
七、环境保护实施细则
38
第三章
关键施工技术、工艺及工程重难点
的
解决方案
40
第一节 关键施工技术、工艺
40
一、工序流程
40
二、施工方法
40
第二节
重点、难点分析及解决方案
42
一、重点、难点分析
42
二、解决方案
43
第一章
各分项工程施工方案及质量保证措施
第一节
施工测量
一、总体测量工作程序
测点交接→测点复测→建立施工导线网→布置水准控制点
→测定施工范围主控点→局部放样。
二、原测量控制网(点)的复测
开工前对建设、设计单位移交的平面控制点和高程控制点,按原测设的网型和等级,并按《工程测量规范》GB50026-93的有关技术要求进行复测。复测拟用仪器:平面控制采用I级全站仪;高程控制采用DS3水准仪。复测和计算成果符合精度要求后,报监理工程师认可,其点位才能使用。
三、控制系统的建立

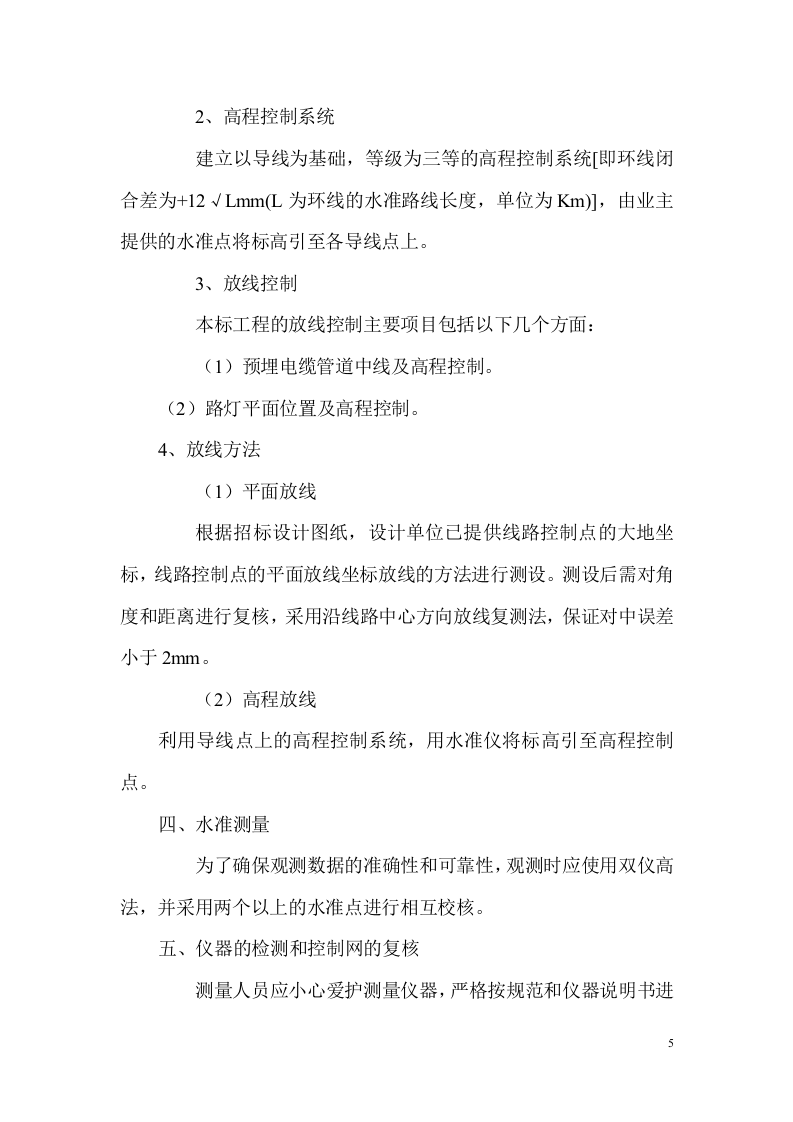

针对本标工程的特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。
1、平面控制系统
拟采用导线测量的方法建立等级为一级的平面控制系统,即方位角闭合差10为测定系数,测距相对中误差≤1/30000,系统布设时,以业主提供的控制点为导线起始方向,沿本工程外围布设一环
